7月11日,琴台大道(三环线~二环线)工程顶管施工顺利贯通,为全线贯通奠定了基础,标志着项目建设取得重要进展。
琴台大道综合管廊工程全长2.6km,主要建设内容为在道路两侧各布置一排管廊,容纳110kV/220kV高压电力电缆、10kV高压电力电缆、通信线缆、给水( DN1400和DN500)、再生水四种管线。施工工作面上层穿越松散的素填土,下层经过流塑~软塑状黏性土、可塑~硬塑状黏性土,深度最大为11m,这种沿线穿越岩土种类多、差异性大情况对顶管顶进姿态及顶管扰动范围内变形控制技术要求高,施工难度和安全风险大。为此,项目建设团队多次召开施工技术方案研讨会,积极推进顶管各道工序优化,最终决定采用适应性强、稳定性高的泥水平衡顶管施工工艺。

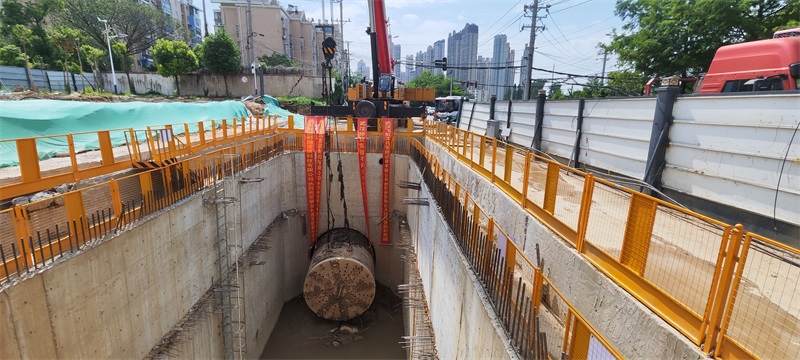

施工期间,项目部同时启动两台长5.7m,开挖直径达4.14m,重量达到73吨的泥水平衡顶管机顶进。顶管机刀盘上有着178道刀片组成的刀网,这些“尖利的锯齿”慢慢地嚼碎坚硬的土石,最终使土石以泥浆的形式通过泵经管道排出。同时,在施工过程中,项目部实行进管作业人员动态管控牌制度,落实气体检测及签发有限空间作业票制度,每日检查顶管内通风设施运行情况,定期对门式起重机检查保养,确保顶管施工安全推进。
据了解,此次泥水平衡顶管施工工艺,可以有效降低顶进管道周围的土体扰动,最大限度减小路面沉降风险,保障施工安全;同时顶管施工占地面积少、噪音低、不用封路打围,保证了附近居民的出行通畅。
琴台大道综合管廊工程完成后,琴台大道主电缆、通讯电缆、给水管等将先后入廊,为后期改迁、检修、更换等提供安全可靠的专用通道,避免出现城市道路因管线问题反复开挖、反复修补等城市治理难题,有利于提升区块的整体形象,符合安全、绿色环保的理念。
