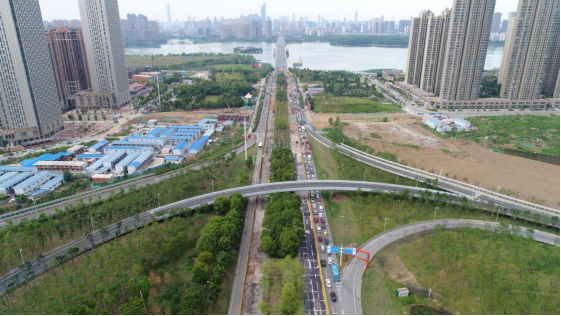

江城大道由汉阳市政致远公司承建,作为2019年军运会的重要保障线路,原路面结构已无法满足道路的通行要求,因此需要对主线进行整体维修。月湖桥开通在即,交管局要求项目施工必须在月湖桥开通即8月31日之前完成。7月16日接到任务,到8月31日,短短的46天时间,高质高效地完成任务成了摆在面前的第一道难关。
前期准备高效率
为了保障该工程的顺利实施,7月16日接到施工任务后,江城大道工程项目部连夜开始了图纸的学习与审阅,7月17日与设计院就图纸内容进行了交流,理顺各个技术要点,弄清每一道工序,保证项目正式实施后能够高效率的推进。为了保障江城大道的正常车辆通行,7月18日又连夜编制了交通导流方案并报交管审阅,总进度计划表编制完成后确定了两个重要的时间节点,8月9日要完成一期底层沥青摊铺,8月27日要完成二期的底层沥青摊铺,前期准备工作在一项一项地开展,每一个白天都能看到施工人员在现场勘察的忙碌身影,每一个晚上总能看到项目部大院灯火通明,这都是奋斗留下的印记。
进度保障全方位
为了保障项目能够按期完成施工,项目部联系了最优质的机械、材料、人工进场。由于现场原基层板破除外运、路床处理、基层混凝土浇筑、沥青摊铺量巨大,项目被拆分为四个工区同时施工,同时积极协调城管部门、交管部门,保障24小时不间断施工。
为了使现场的情况能够及时跟踪和反映,江城大道项目部采取了24小时轮班制,凌晨五点,当大家都还在睡梦中时,施工人员仍在坚守着现场,保证着工程的质量与安全。
安全质量不松懈
质量安全重于泰山,质量是企业的生命,安全是企业永恒的主题。市政道路关乎着每一位市民的出行安全,为了每一位市民的出行安全与畅通,江城大道工程项目部组建了完善的质量安全保障体系。安全质量生产工作重在落实,项目经理作为安全质量第一负责人,每天做到班前交底,事中控制。为了找到能够和原花岗岩站石颜色相近的石头,项目部指派专人围着大半个武汉转了一圈,终于找到了理想的材料。这是每一个员工的职业操守,也是工程人员对这个社会应该尽到的责任。
目前,施工还在有序地推进中,预计工程竣工后将会极大地改善周边道路交通环境,并为武汉城市面貌的改善做出贡献。(雷文杰 文/图)
