白沙洲大道为城市快速路,呈南北走向,是武昌区重要放射性道路之一。作为高速路网的重要干路,交通通行压力极大,地面段交通负荷过重,容易出现线裂、网裂、坑槽及沉陷等病害。针对该病害,本次设计施工的主要内容为:K0+000—K0+620段维修地面段路面基础23602m3。要求7月初开工,8月31日完工。

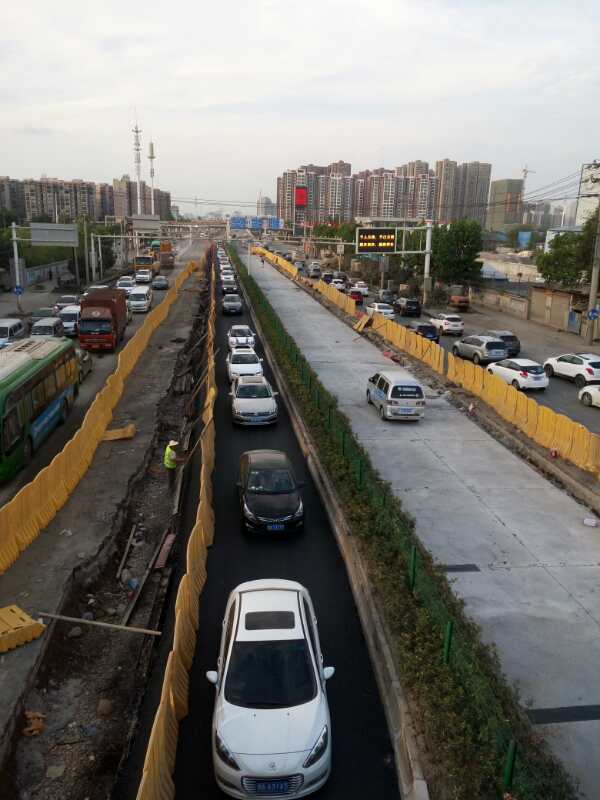

7月4日在与交通部门敲定打围方案后,项目部全力投入建设,连夜组织调度物资及人员。为确保按期完成施工任务,项目经理调集6名施工人员分为白班、晚班轮班上岗,明确关键时间节点,24小时不间断施工,严格按照节点要求完成整治提升任务。
交管局要求保证白沙洲大道交通通畅,故第一阶段施工只能封闭左侧一股道及右侧两股道,恰逢盛夏,白天需避开高温时间施工,现场作业人员为了抢抓夜间施工的有利时机,几乎不眠不休,每天只利用空隙时间休息三四个小时,就又投入到施工中。截止目前,K0+000—K0+620全段左侧一股道于7月25日晚已完成两层沥青摊铺工作,现已经开始换边打围施工;K0+000—K0+620全段右侧两股道预计26日晚完成沥青摊铺工作,27日开始换边打围施工。
面对38℃的极端高温施工环境,一线施工人员不言苦、不怕累,充分发挥了汉阳市政铁军精神,圆满完成第一阶段施工任务!(王婷/文 阎进诚/图)
